Ausbaugebiet Ahlen durch die Stadtwerke Ahlen
In Ahlen erfolgt der Ausbau durch die Stadtwerke Ahlen. Im Rahmen des Projekts werden insgesamt drei Ausbau-Lose umgesetzt. Vertragspartner für die Endkunden ist die Helinet.
Das Ausbaugebiet erstreckt sich über mehrere Gewerbe- und Industrieflächen im Stadtgebiet. Dazu gehören der Gewerbepark Olfetal und das Industriegebiet Ost (Ahlen Nord), das Industriegebiet Zentrum (Ahlen Mitte) sowie die Gewerbegebiete Kleiwellenfeld, Am Vatheuershof und Zeche Westfalen (Ahlen Süd). Mit dem Ausbau erhalten die ansässigen Unternehmen Zugang zu einer zukunftssicheren Breitbandinfrastruktur, die den steigenden Anforderungen an digitale Anwendungen und Datenübertragungen gerecht wird.
Insgesamt umfasst die Förderkulisse 202 Adressen. Für die Realisierung des Projekts werden rund 24 Kilometer Tiefbauarbeiten durchgeführt und etwa 112 Kilometer Glasfaserkabel verlegt. Durch diese Investition entsteht ein leistungsfähiges Glasfasernetz, das die Wettbewerbsfähigkeit der Unternehmen stärkt und die Grundlage für eine nachhaltige digitale Entwicklung der Wirtschaftsstandorte in Ahlen schafft.
Mit dem Glasfaserausbau wird ein wichtiger Schritt in Richtung Zukunftsfähigkeit und Digitalisierung der Gewerbe- und Industriegebiete in Ahlen umgesetzt. Unternehmen profitieren künftig von stabilen, schnellen und zuverlässigen Datenverbindungen, die den Anforderungen moderner Geschäftsprozesse optimal entsprechen.

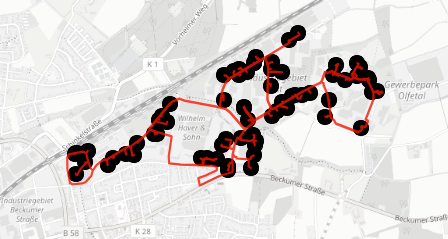

Ahlen Nord
Unterzeichnung Zuwendungsvertrag: 05.12.2023
Planung und Beschaffung: 01.02.2023 – 01.06.2023
Akquise Tätigkeiten: 01.03.2024 – 31.12.2025
Ausbauarbeiten: 02.04.2024 – 31.12.2025
61 Adressen ausgebaut

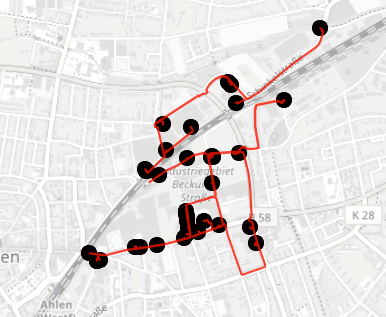

Ahlen Mitte
Unterzeichnung Zuwendungsvertrag: 05.12.2023
Planung und Beschaffung: 01.02.2023 – 01.03.2025
Akquise Tätigkeiten: 01.06.2024 – 31.12.2025
Ausbauarbeiten: 01.03.2025 – 31.12.2025
31 Adressen ausgebaut

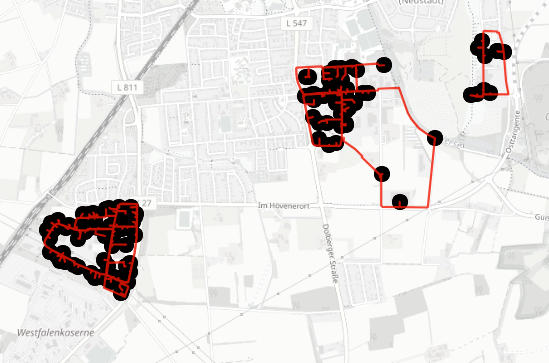

Ahlen Süd
Unterzeichnung Zuwendungsvertrag: 05.12.2023
Planung und Beschaffung: 01.01.2024 – 31.01.2025
Ausbauarbeiten: 16.06.2025 – 31.12.2026
110 Adressen im Ausbau
